宁夏电投石嘴山2×660兆瓦超超临界热电项目进入核心设备安装阶段

宁夏电投石嘴山2×660兆瓦超超临界热电项目进入核心设备安装阶段
2026年02月03日 17:46 看点资讯

近日,宁夏电投石嘴山2×660兆瓦超超临界热电项目传来好消息——锅炉首层钢架顺利完成吊装,这意味着项目正式从基础施工迈入核心设备安装的关键阶段,朝着2027年双机组并网发电的目标稳步前行。

项目建设现场。

“目前主厂房的基础承台已经建好,正在进行零米以下短柱浇筑和砂砾石回填工作。”宁电投(石嘴山市)能源发展有限公司生产管理部锅炉主管白立佳介绍,此次锅炉首层钢架吊装圆满完成后,已顺利进入找正调整阶段,按照计划,今年7月就能完成锅炉钢架的整体吊装。该项目的锅炉采用超超临界参数塔式设计,搭配全钢构架与全悬吊的先进结构,整个锅炉的钢结构共有9层,仅已完成吊装的第一层钢结构立柱就高达12.5米,总重量约750吨。

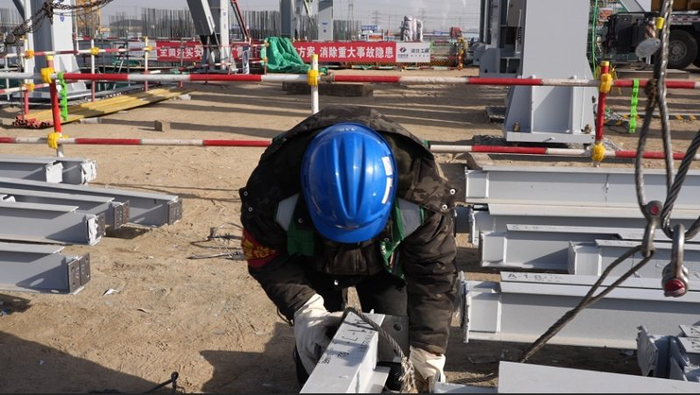

工人正在施工。

在技术配置和环保节水方面,该项目也下足了功夫。项目采用2×660兆瓦超超临界间接空冷燃煤发电机组,锅炉烟气处理运用“低氮燃烧+选择性催化还原脱硝技术+双室五电场静电除尘器+石灰石-石膏湿法脱硫”的组合工艺,能有效提升除尘效率,减少污染物排放。在水资源利用上,锅炉补给水系统采用全膜法处理,处理后的浓水还能回用于脱硫系统;凝结水则配套了精处理系统,确保满足机组对水质的严格要求。更值得一提的是,项目产生的工业废水、含煤废水、脱硫废水等,都会通过专用处理系统进行处理后循环利用,真正实现了废水零外排。

“项目计划在2027年年底实现双机投运,投运后每年预计能发电56.76亿千瓦时,覆盖供热面积约1800万平方米。”白立佳表示,这不仅能切实保障石嘴山市区及周边乡镇居民的日常用电和冬季采暖需求,还能有效填补宁夏及石嘴山地区的电力供应缺口,进一步提升区域电网的调峰能力,为地方经济社会发展提供稳定可靠的能源支撑。

来源:石嘴山市新闻传媒中心
